Заказчики часто пишут: «Хочу облагородить участок». А под этими словами каждый понимает своё. Кому-то нужно газон постелить, кому-то — заезд бетонный сделать, кому-то — всё разом. В этой статье разбираем, что на самом деле входит в благоустройство, в каком порядке это делать и сколько это стоит в Москве и Московской области в 2026 году. Без воды, по делу — так, как объясняем заказчику на участке перед началом работ.
Что такое благоустройство участка и чем оно отличается от ландшафтного дизайна

Благоустройство — это инженерная и техническая часть: расчистка территории, выравнивание, дренаж, заезд, отмостка, дорожки, площадки, освещение, заборы, газон. То есть всё, что делает участок пригодным для жизни и эксплуатации. Ландшафтный дизайн — это про эстетику: композиции из растений, рокарии, водоёмы, авторские посадки, миксбордеры. Дизайн начинается там, где заканчивается благоустройство. В реальной работе эти понятия идут связкой. Сначала наша бригада приводит участок в техническое состояние — это наши
ландшафтные работы. Потом дизайнер (свой или приглашённый) накладывает на это «зелёную» картинку. Подмена понятий приводит к беде: заказчик нанимает дизайнера, тот рисует красивые миксбордеры, через год участок просел, тропинки вспучило, вода стоит — потому что под красивой картинкой не сделали инженерию. Чтобы такого не было, разберём правильный порядок работ.
С чего начать: правильный порядок работ

Главное правило, которое экономит десятки тысяч рублей и год нервов:
Сначала инженерия. Потом покрытия. Потом озеленение. Объясняем на пальцах.
- Инженерия — всё, что «под землёй» и «вокруг земли»: дренаж, ливнёвка, заезд через канаву, инженерные сети, фундамент дома и хозпостроек. Если здесь что-то не доделано — потом всё переделывать.
- Покрытия — отмостка, площадки, дорожки. Закладываются на готовое основание с уже работающим дренажом.
- Озеленение — газон, посадки, декор. Последняя стадия, потому что после газона нельзя ездить трактором.
Что бывает, если порядок нарушить:
- Постелили газон — потом поняли, что нужен дренаж. Газон снимают, копают траншеи, обратно газон не приживается. Переделка: +180 000 ₽ на 10 сотках.
- Залили площадку под машину — потом завели тяжёлую технику для остального. Площадка пошла трещинами. Демонтаж + новая заливка: +120 000 ₽.
- Сделали отмостку и плитку у дома — после этого делали дренаж. Чтобы прокопать траншеи, частично разбирают плитку. Лишних 30 000–60 000 ₽ и испорченный шов.
Это не теория — видели за прошлый сезон 14 объектов в МО, где приезжали именно переделывать. Поэтому первый разговор с заказчиком всегда начинается с фразы: «Что у вас с инженерией?»
Анализ участка перед началом работ
Перед тем как рисовать план, нужно понять, с чем имеете дело. Часовой обход с блокнотом экономит сотни тысяч на переделках.
Рельеф и перепады высот
Замерьте перепад между самой высокой и самой низкой точкой. Простой способ: гидроуровень (шланг с водой) или дешёвый лазерный уровень за 3 000 ₽. Если перепад от 50 см на участке — закладывайте подпорные стенки или ступенчатое выравнивание. Если перепад до 30 см на 10 сотках — выравнивается подсыпкой и обычной планировкой.
Тип грунта
Определяется проще, чем кажется. Возьмите пробу с глубины 30–40 см, смочите водой и попробуйте скатать колбаску:
- Колбаска не лепится, рассыпается — песок или супесь. Хорошо дренируется, мало пучения.
- Лепится, но рвётся в кольцо — суглинок. Средняя ситуация, дренаж нужен на низких участках.
- Лепится в кольцо без трещин — глина. Дренаж обязателен на 90 % таких участков, любое заглубление держит воду.
- Чёрный, рыхлый, пахнет «лесом» — торф. Сложный случай, нужны сваи под постройки и принудительный дренаж.
Уровень грунтовых вод
Самый надёжный способ — пробурить ручным буром на 1,5–2 м и оставить скважину на сутки. По уровню воды в скважине поймёте УГВ. Бур стоит 800 ₽ в день в аренду. Если воды появилось выше 1 м — глубинный дренаж обязателен, иначе фундамент и подвал «поплывут».
Стороны света и роза ветров
Запад и северо-запад в МО — это направления сильных ветров и дождя. С этой стороны логично ставить хозблок и плотный забор, а зону отдыха — с подветренной стороны (юго-восток). Дом ставится так, чтобы окна жилых комнат смотрели на юг или восток — больше света, меньше затрат на отопление. С этими четырьмя замерами вы экономите 20–40 % времени проектировщика и снижаете риск ошибок планирования.

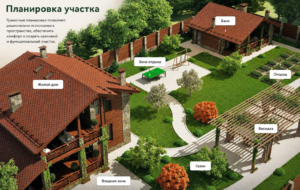

План и зонирование участка
Перед началом работ участок нужно поделить на зоны и зафиксировать на бумаге. Это экономит 100 000+ ₽ на переделках и убирает «забыли про то, забыли про это». Стандартные зоны на участке 10–15 соток:
- Жилая: дом, отмостка, входная группа
- Хозяйственная: гараж, сарай, мастерская, дровник
- Парковочная: заезд + площадка под машину (1 или 2 авто)
- Зона отдыха: терраса, беседка, мангальная площадка
- Огород/сад: грядки, теплицы, плодовые деревья
- Газонная: открытая трава для отдыха и эстетики
СНиП-расстояния, которые нельзя нарушать (актуально для ИЖС в МО):
| Объект | До забора соседа | До улицы |
| Жилой дом | от 3 м | от 5 м |
| Хозпостройка | от 1 м | от 5 м |
| Высокие деревья | от 4 м | — |
| Кустарники | от 1 м | — |
| Туалет, септик | от 2 м | от 5 м |
Скважина или колодец — минимум 30 м от любого септика, даже соседского. Это часто упускают и потом удивляются качеству воды.
Особенности планировки по размеру участка
Универсальной схемы нет — содержание зон сильно зависит от размера. По нашему опыту работ в МО, рабочие приёмы такие:
- 6 соток. На таком участке нет места для отдельной зоны отдыха и большого огорода одновременно. Компромисс: дом 6×8 в углу, заезд 4×5, небольшая зона у крыльца с мангалом, газон-«передышка» 30–40 м². Огород — только если жилая зона минимальная.
- 8–10 соток. Уже можно разделить участок надвое: жилая и техническая половина у въезда, рекреация и сад в глубине. Места хватает на беседку 3×4, парковку на 2 машины и компактный огород 60–80 м².
- 12–15 соток. Полноценное зонирование с буферами: между жилой и хозяйственной зонами — кустарниковая изгородь или плодовый сад. Беседку можно ставить отдельно от дома, площадку для машины — закрытую от ветра.
- 20+ соток. Появляется возможность для пейзажных решений: газон по «волнам» рельефа, плодовый сад, отдельная баня с террасой, дровник, иногда даже пруд. Здесь уже имеет смысл заказать проект — окупится за счёт грамотного расположения.
С планом, сделанным в любом простом редакторе (хоть на листочке от руки), уже можно приходить к подрядчику. Не нужно ландшафтного дизайнера за 80 000 ₽ — нужен здравый смысл и рулетка.
Расчистка и выравнивание территории

После того как зоны определены, начинается грязная работа: убрать всё, что мешает, и выровнять то, что осталось. Состав работ:
- Снос ветхих построек (если есть)
- Расчистка участка под застройку: спил деревьев, выкорчёвка пней, удаление кустарника
- Вывоз строительного мусора и порубочных остатков

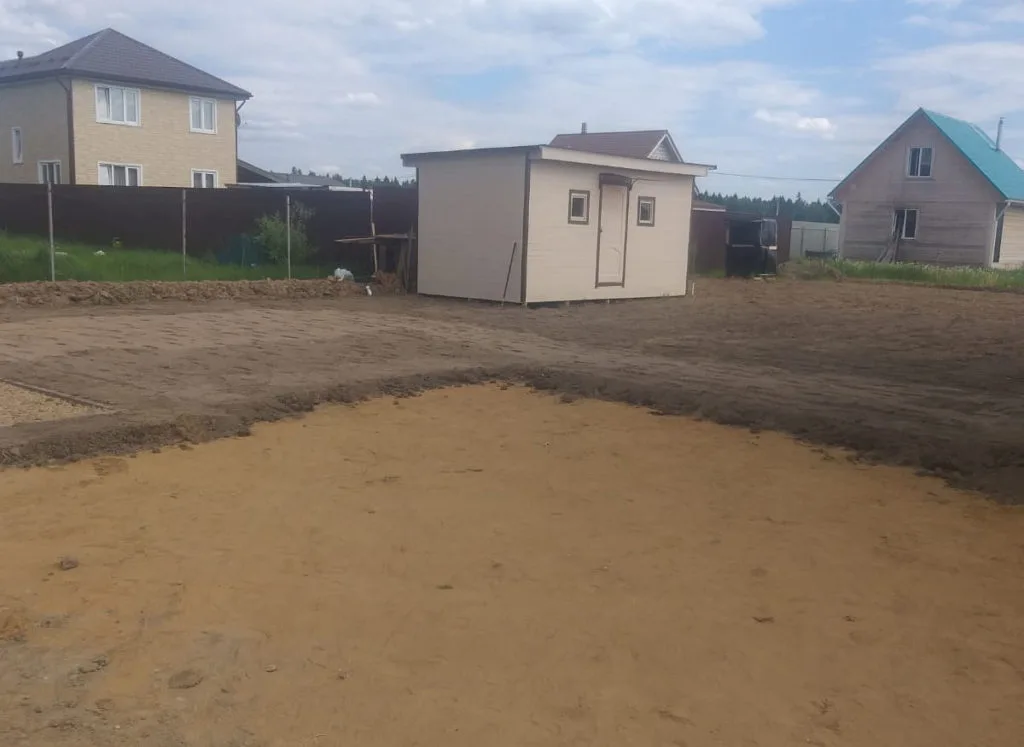

- Выравнивание грунта (вручную, мотоблоком или мини-трактором)
- Подсыпка плодородного слоя, если планируется газон
Цены в Москве и МО на 2026 год:
- Спил дерева до 10 м — от 4 000 ₽
- Корчёвка пня вручную — от 5 000 ₽
- Корчёвка трактором — от 65 000 ₽ за смену
- Выравнивание трактором — от 2 600 ₽/м² с учётом подсыпки
- Вывоз контейнером 8 м³ — от 12 000 ₽
Подробно про выбор техники и метода — в нашем материале «
способы выравнивания участка». Там расписано, когда нужен трактор, а когда хватит мотоблока, и как считать объём подсыпки по перепадам высот.
Дренаж и водоотведение
Это сердце благоустройства. Если у вас на участке весной стоит вода или после дождя лужи держатся сутки — дренаж нужен обязательно. Без него любое благоустройство «съест» вода за 2–3 сезона. Виды дренажа и где применяются:
| Тип | Глубина | Когда применять |
| Поверхностный (лотки, канавы) | 0,2–0,5 м | Глинистый грунт, отвод дождя |
| Глубинный | от 0,8 м | Высокий УГВ, заболоченность |
| Пристенный | 1,2–2 м | Защита фундамента от грунтовых вод |
| Кольцевой | 1,2–2 м | Защита всего пятна застройки |
| Ливнёвка | 0,3–0,5 м | Сбор воды с крыш и площадок |
В нашей практике 80 % участков в МО нуждаются в комбинации: глубинный + ливнёвка. Просто из-за глины и УГВ — это особенность московской геологии. Технические тонкости, на которых нельзя экономить:
- Труба — полипропиленовая SN-8 диаметром 110 или 160 мм для основного дренажа. Дешёвая «гофра» SN-2 проваливается через 3–4 сезона.
- Геотекстиль — 200 г/м², оборачивает щебневую обойму вокруг трубы.
- Щебень — гранитный фракции 20–40 мм, ни в коем случае не известняковый: растворяется кислотами почвы.
- Уклон — минимум 0,5 % (5 мм на метр), оптимально 1–2 %.
- Точка сброса — канава, ливневый колодец или соседская канава по согласию.
Детальный гайд:
устройство дренажа на участке — про каждый тип отдельно с ценами и схемами. Если воды немного, но участок «вязкий», часто хватает разработанной системы канав и ливнёвки. Про это есть отдельный материал «
как осушить участок» — 7 способов с расчётом бюджета. При наличии канавы вдоль участка важно её правильно поддерживать. Подробно — в статье про
обустройство канавы: уклоны, укрепление откосов, защита от заиливания.
Заезд через канаву и парковка
Заезд — это первое, что видит гость. И первое, что нужно сделать, если на участок ведёт канава. Стандартная схема заезда: бетонная или металлическая труба укладывается в канаву, сверху — щебневая или бетонная подушка, затем финишное покрытие. По двум сторонам — бетонные оголовки, чтобы откос не сползал. Цены за метр площади заезда (2026, Москва и МО):
| Тип покрытия | Толщина | Цена за м² | Нагрузка |
| Щебневое | 10–15 см | от 2 600 ₽ | До 3 т (легковая) |
| Асфальтная крошка | 15 см | от 1 800 ₽ | До 10 т |
| Бетон 10 см | 10 см | от 4 100 ₽ | До 8 т |
| Бетон 15 см | 15 см | от 5 600 ₽ | До 30 т |
| Бетон 20 см | 20 см | от 7 000 ₽ | 30+ т |
| Тротуарная плитка | 6–8 см | от 5 100 ₽ | До 3,5 т |
| Дорожные плиты | 17 см | от 4 100 ₽ | До 30 т |
Все цены — с материалами, работой и доставкой. Минимальная площадь — обычно 12–14 м² (стандартный заезд через канаву 5 × 2,4 м). Все типы заездов и тонкости подключения через канаву разобраны на странице «
заезд через канаву под ключ». Если нужна именно площадка для парковки на участке, отдельно про неё: «
площадка под автомобиль» — там сравнение всех вариантов под легковую и грузовую нагрузку.
Дорожки на участке
Дорожки — это не только функция, но и эстетика. По ним каждый день ходят, и плохо сделанные дорожки заметны сразу: волны, проседания, лужи в стыках. Рабочие варианты для МО:
- Тротуарная плитка по щебневой подушке — золотой стандарт, прослужит 15–20 лет. От 1 800 ₽/м² без плитки, с плиткой — от 3 500 ₽/м².
- Тротуарная плитка на бетоне — для тяжёлых нагрузок, если по дорожке поедет машина. От 4 500 ₽/м². Подробнее про технологию: плитка на бетонное основание.
- Бетон — самый дешёвый по итогу способ. От 3 000 ₽/м². Минус — выглядит «бюджетно», но если планируется засаживать рядом — становится не виден.
- Щебневые дорожки — для садовой части. От 1 200 ₽/м². Прекрасно вписываются в природный стиль.
- Декинг (террасная доска) — у бассейна или вокруг беседки. От 4 500 ₽/м² без материала.
Стандартная ширина пешеходной дорожки — 80–100 см. Если по ней пройдёт тачка с рассадой или газонокосилка — закладывайте 120 см. Уклон обязателен: 1 % от центра к краям или к одной стороне. Без уклона на дорожке всегда будет лужа после каждого дождя. Бордюр — отдельная статья экономии, на которой часто экономят зря. Без бордюра щебень и плитка через 2 сезона «расползаются», края провисают. Бордюр добавляет 600–900 ₽/м.п., но продлевает срок службы дорожки втрое.
Отмостка вокруг дома
Отмостка — не декор, а защита фундамента. Без неё вода стекает с крыши прямо к стене, размывает грунт под фундаментом, и через 5–7 лет начинаются трещины. Минимум для МО — отмостка 60 см шириной по периметру дома. Лучше — 80–100 см (выходит за кромку карниза). Виды и цены:
- Мягкая отмостка (щебень по гидроизоляции) — от 1 800 ₽/м². Просто и эффективно, но не несущая — ходить и ставить инвентарь нельзя.
- Бетонная отмостка 10 см с армированием — от 3 200 ₽/м². Можно ходить, ставить садовый инвентарь.
- Утеплённая отмостка (бетон + ЭППС 5 см) — от 4 500 ₽/м². Обязательна для домов без утеплённого цоколя и каркасных строений.
- Из тротуарной плитки — от 4 000 ₽/м². Совмещает функцию защиты и эстетику.
Утеплитель ЭППС 5 см под отмосткой убирает промерзание грунта рядом с фундаментом — а значит, исключает морозное пучение. Это критично для каркасных и блочных домов в МО, особенно при УГВ менее 1,5 м. Все варианты с расчётом окупаемости — на странице «
отмостка вокруг дома».
Озеленение: газон и посадки

Озеленение делается последним и только когда все стройработы и тяжёлая техника ушли с участка. Газон — два варианта:

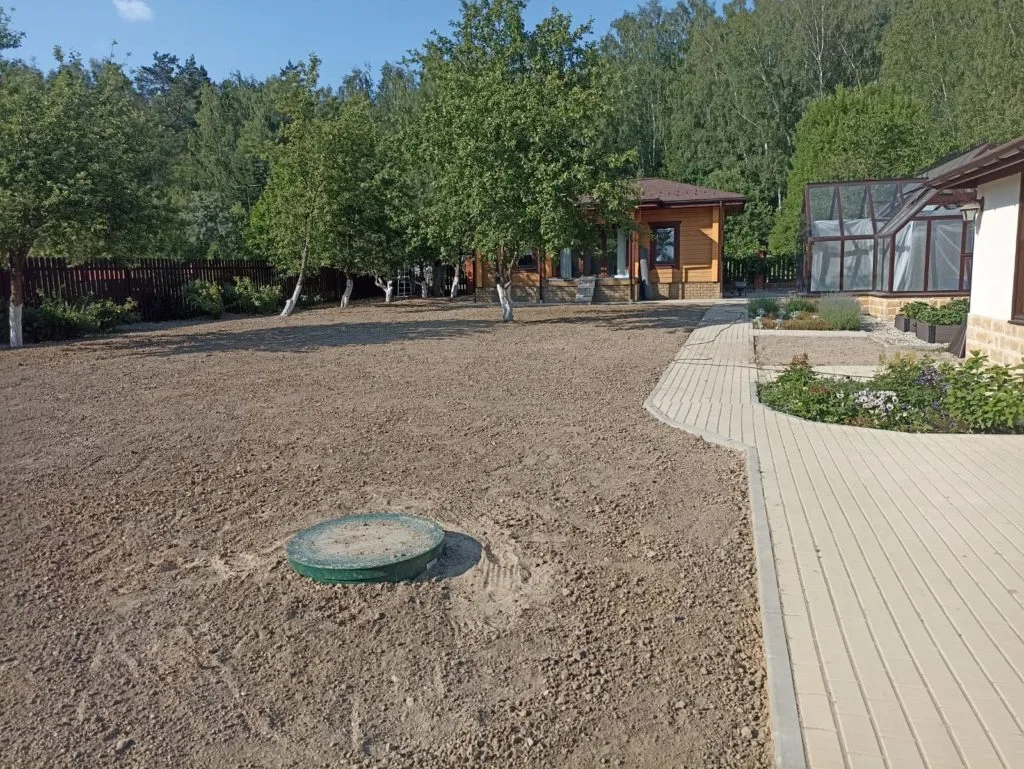

- Рулонный — 850–1 200 ₽/м² с подготовкой и укладкой. Готовый вид через сутки. Подходит для большинства задач.
- Посевной — 400–600 ₽/м² с подготовкой и посевом. Дешевле, но требует 2–3 месяца ухода до товарного вида.
Перед газоном — подготовка плодородного слоя 10–15 см, выравнивание, прикатка. Без этого даже самый дорогой рулонный газон поведёт волнами через первый сезон. Деревья и кустарники — сажаем после газона, в подготовленные ямы. Расстояния, которые работают и по закону, и по здравому смыслу:
- Высокое дерево (яблоня, груша, сосна) — 3 м от дорожек, 5 м от дома, 4 м от забора
- Среднерослое (вишня, слива) — 2,5 м от построек
- Кустарник (смородина, шиповник) — 1 м от забора
Лучший сезон для посадок — апрель–май и сентябрь. Летнюю посадку допустимо делать только с поливом 2 раза в день первые две недели. Без полива деревья встают «в стресс» и часто пропадают.
МАФ и зоны отдыха

Малые архитектурные формы — то, что делает участок «живым»: беседка, мангальная зона, детская площадка, освещение. Что заложить на этапе планировки благоустройства, до укладки покрытий:
- Электричество до зоны беседки и фонарных столбов — кабель в гофре, в траншее 50 см глубиной, до укладки покрытий.
- Фундамент под беседку — столбчатый или плитный, делается на этапе подготовки основания.
- Основание мангальной зоны — бетонная плита 10 см или плитка по бетону.
- Освещение — точки света по дорожкам и периметру, отдельные пакеты для зоны отдыха.
- Поливочные краны — в зоне газона и огорода; трубопровод закладывается под дорожками.
Конкретика по основным объектам
Беседка. Минимальный комфортный размер — 3×4 м под стол на 6 человек. Под открытую беседку из бруса хватит столбчатого фундамента из 6 точек по 30×30 см. Под капитальную с печью — плита 10 см. Расстояние от дома — не менее 3 м, от соседского забора — 1 м для лёгких построек.
Мангальная зона. Основание — бетонная плита или плитка по бетону, площадь от 6 м². Печь-мангал ставится на отдельный фундамент 60×60×40 см. Дымоход кирпичной печи — выше конька ближайшего здания, иначе будет задувать. Расстояние от деревянных построек — от 3 м по ППБ.
Освещение. Магистральная схема: кабель ВВГнг 3×2,5 в гофре в траншее на глубине 50 см. Точки света — каждые 5–8 м по дорожке, по 8–15 Вт каждая. Включение — через датчики движения у входа и таймер на остальное. Бюджет на простую систему освещения — от 60 000 ₽ на 10 соток.
Зона отдыха у воды. Если планируется бассейн или купель, основание под него закладывается на этапе земляных работ. Минимальный фундамент под композитную чашу 4×8 — плита 15 см с армированием. К купели подводится вода и слив — это инженерия, не озеленение. Сами беседки, печь-комплексы, детское оборудование монтируются в конце. Но коммуникации и основание под них — на этапе земляных и инженерных работ. Иначе потом штробить и копать через готовые покрытия.
Календарь работ по благоустройству в Московской области

В МО благоустройство возможно с конца марта по середину ноября. Внутри сезона работы лучше распределить по месяцам — материалы и техника становятся в разы доступнее:
| Период | Что эффективно делать | Что отложить |
| Декабрь–февраль | Проектирование, замер, закупка материалов по зимним ценам, согласование с подрядчиком | Любые земляные работы и бетонирование |
| Март (после оттаивания) | Расчистка, спил деревьев, демонтаж старого, вывоз мусора | Бетонные работы — грунт ещё не «отошёл» |
| Апрель | Земляные работы, выравнивание, прокладка инженерных сетей, монтаж дренажа | Газон — почва ещё холодная |
| Май | Дренаж, заезды, площадки, отмостка, посадка деревьев и кустарников, рулонный газон | — |
| Июнь–август | Бетонные работы (идеальный сезон), плитка, дорожки, монтаж МАФ, освещение | Посевной газон — пересыхает на жаре |
| Сентябрь | Посевной газон (лучший месяц), рулонный газон, посадка деревьев, финишные работы | — |
| Октябрь | Подготовка к зиме: завершение покрытий, утепление отмостки, проливание дренажа | Газон — поздно для посева |
| Ноябрь | Финальная уборка, защита незавершённых работ от мороза | Бетонирование, плитка |
По нашему опыту самый выгодный заход — заключить договор и заплатить материалы в феврале–марте: щебень и песок в карьерах в это время дешевле на 15–20 %, а бригады свободны и берутся за работу с приоритетом. Самые загруженные месяцы — июнь и сентябрь. Если планируете работы на эти месяцы, бронируйте бригаду минимум за 6 недель.
Сколько стоит благоустройство участка под ключ
Все цены ниже — реальная стоимость в Москве и Московской области на 2026 год. Бюджеты — для участков средней сложности (без капитальной выкорчёвки леса, без скал, нормальный грунт).
| Уровень | 6 соток | 10 соток | 15 соток | 20 соток |
| Минимум (расчистка + дренаж + заезд + газон) | от 280 000 ₽ | от 450 000 ₽ | от 650 000 ₽ | от 850 000 ₽ |
| Средний (+ отмостка, дорожки, бетонная площадка) | от 550 000 ₽ | от 850 000 ₽ | от 1 200 000 ₽ | от 1 600 000 ₽ |
| Премиум (+ плитка, освещение, МАФ, рулонный газон) | от 1 100 000 ₽ | от 1 700 000 ₽ | от 2 400 000 ₽ | от 3 200 000 ₽ |
Сроки для большинства объектов:
- 6 соток — 2–3 недели
- 10 соток — 3–5 недель
- 15–20 соток — 5–8 недель
Сезон работ — апрель–ноябрь. Зимой делаем только то, что можно: внутреннюю отделку построек, проектирование, согласование с заказчиком. Земляные работы и бетонирование при отрицательных температурах сильно дороже и менее качественно — лучше дождаться весны. Хотите точный расчёт под ваш участок — оставьте заявку, выезжаем на замер бесплатно по всей МО до 100 км от МКАД.
Благоустройство участка под ключ делаем своими бригадами, без субподряда и накладных от посредников — поэтому конечная цена ниже, чем у компаний-перепродавцов.
Как сэкономить на благоустройстве, не теряя в качестве
Бюджет можно урезать на 25–40 % без потери качества. Главное — понимать, где экономить безопасно, а где нельзя.
Где экономить можно
- Финишное покрытие. Бетонная площадка визуально проигрывает плитке, но по сроку службы и нагрузке выигрывает. Если вид не критичен — экономия 1 500–2 000 ₽/м².
- Газон. Посевной вместо рулонного — минус 400–600 ₽/м². Через сезон неотличим, если правильно подготовили почву.
- Поэтапный заказ материалов. Сезонные скидки на щебень и песок в карьерах с ноября по февраль — до 20 %. Если есть где складировать, выгодно завезти заранее.
- Свои бригады вместо посредников. Подрядчик с собственной бригадой и техникой убирает 15–25 % накладных от субподряда.
Где экономить нельзя
- Дренажная труба. Разница между SN-2 и SN-8 — 90 ₽/м.п. Разница в сроке службы — 5 лет против 25.
- Геотекстиль. Полотно 100 г/м² вместо 200 г/м² — экономия 30 ₽/м². Заиливание подушки через 3 сезона — обеспечено.
- Армирование бетона. Площадка без арматуры пойдёт трещинами через первую зиму.
- Толщина бетона под нагрузку. Сэкономили 5 см — площадка не выдержит грузовик.
- Уплотнение основания. Подушка без послойной трамбовки даст просадку 2–4 см за сезон.
Что можно сделать самому
Если есть руки и желание: спил кустарника, подсыпка плодородного слоя, посевной газон, посадка деревьев и кустарников, монтаж осветительных столбов. Это работы без техники и инженерных рисков. Что отдавать только подрядчику: дренаж, бетон, заезд через канаву, отмостка, тротуарная плитка. Здесь цена ошибки — переделка с демонтажом.
8 ошибок, которые мы переделываем за другими подрядчиками
За прошлый сезон 14 наших объектов — это исправление чужих работ. Самые частые случаи:
- Сделали газон до дренажа. Снимать газон, копать траншеи, обратно класть — это +180 000 ₽ на 10 сотках. Газон, как правило, не приживается на старом месте.
- Залили бетонную площадку без подушки и армирования. Через зиму — трещины. Демонтаж + новая заливка = ×2 от исходной цены.
- Заехали в готовый дренаж тяжёлой техникой. Гофра SN-2 сминается, труба перестаёт работать. Раскопали — заменили на SN-8.
- Отмостка без утеплителя в каркасном доме. Грунт под фундаментом промерзает, идут трещины. Переделка отмостки с ЭППС — от 200 000 ₽ на дом 8 × 10.
- Канаву засыпали без трубы или с трубой малого диаметра. Подтопления, размытие заезда, скандал с соседями. Раскопка + установка SN-8 D-300 = от 50 000 ₽ за заезд.
- Тротуарную плитку положили на сухую смесь без бордюра. Через сезон — расхождение швов, проседание краёв. Бордюр стоил бы 18 000 ₽ — переделка обошлась в 90 000 ₽.
- Уклон отмостки сделали «к дому». Вся вода с крыши идёт обратно в стену. Переделка с правильным уклоном 2 % — от 1 600 ₽/м².
- Деревья посадили в 1 м от фундамента. Через 5 лет корни ломают отмостку. Дерево вырубить — жалко, отмостку переделать — обязательно.
Эти ошибки можно избежать одним способом: делать в правильном порядке и не экономить на материалах, которые «всё равно не видно». Геотекстиль, армирование, SN-8 — невидимы, но они стоят 10 % бюджета и решают 80 % проблем.
Частые вопросы
Можно ли делать благоустройство частями?
Да, и это правильный подход для больших участков. Делите на этапы по сезонам: в первый год — инженерия и заезд, во второй — отмостка и дорожки, в третий — озеленение и МАФ. Так бюджет распределяется и есть время отшлифовать концепцию по ходу. Главное — соблюсти правильную очерёдность.
Зимой можно благоустраивать?
В минусовую температуру технически почти ничего не сделать: грунт промёрзший, бетон требует подогрева, плитка не садится. Зимний сезон — для замеров, проектирования и заказа материалов. Сами работы — с конца марта по середину ноября.
С чего лучше начать, если бюджет небольшой?
С дренажа и заезда. Это два пункта, которые работают каждый день и без которых остальное не имеет смысла. После дренажа можно жить 2–3 года и копить на следующие этапы — ничего не пропадёт.
Нужен ли проект благоустройства?
На участок до 15 соток — необязателен. Достаточно плана-схемы зон от руки и сметы от подрядчика. Полноценный проект (50 000–100 000 ₽) имеет смысл от 15 соток и при сложной конфигурации, либо если планируется ландшафтный дизайн с миксбордерами и водоёмами.
Сколько живёт нормальное благоустройство?
Дренаж — 25–30 лет (SN-8 + щебневая обойма + геотекстиль). Бетонная отмостка с армированием — 20+ лет. Тротуарная плитка по технологии — 15–20 лет. Газон — 8–12 лет до перезаклада, при правильном уходе.
Можно ли совместить благоустройство с продолжающейся стройкой дома?
Да, и часто так и делают. Сначала закладываются траншеи под коммуникации и дренаж, основание под заезд. Это не мешает стройке, а потом не нужно ломать готовое покрытие. Главное — обозначить зоны разъездов техники и не делать в этих местах финишных покрытий до завершения тяжёлых работ.
Что входит в благоустройство территории при коммерческом подряде?
То же самое: расчистка, инженерия, покрытия, озеленение, МАФ — но в больших объёмах. Принципы одинаковые. Различие — масштаб техники и сроки согласования с надзорными органами.
Итог
Благоустройство участка — не «насадить цветочков», а инженерная работа в правильной последовательности. Сначала разбираемся с водой и грунтом, потом делаем заезд и покрытия, в конце сажаем газон и деревья. Каждый этап стоит конкретных денег, и есть точка входа для любого бюджета — от 280 000 ₽ за минимум на 6 сотках до 3 миллионов за премиум на 20 сотках. Если что-то непонятно или хотите расчёт под свой участок — звоните или заполняйте заявку на сайте. На замере на месте проще объяснить, что нужно делать в первую очередь.
